На улучшение жилищных условий молодых семей Хабаровского края в 2026 году направлено 300 млн рублей
11:30
Спортивно отметили праздник Рождества в Хабаровском крае
11:00
Сергей Кравчук: Благодаря поддержке социальных партнеров нам удалось создать сказочный новогодний городок в Кировском районе
10:30
Инспекторы ГИМС провели рейды по безопасности на льду в Хабаровском районе
10:00
Салат "Рождественский": вкус, который забыть невозможно
09:30
8 января в календаре: день детского кино, вращения Земли и бабий праздник
09:00
8 января площадь им. Ленина в Хабаровске снова приглашает на новогодние мероприятия жителей и гостей города
09:00
Итоги дня: рыбные магазины закрываются, звери ждут ёлку, тигрёнка кормят с рук
7 января, 21:00
Жизнь тигрёнка: маленького хищника выхаживают в Хабаровском крае
7 января, 16:00
Готовую еду из магазина всё чаще предпочитают хабаровчане
7 января, 15:00
Ёлковорот: двойную пользу извлекут из ёлок в Хабаровске
7 января, 14:00
Деструктивный либерализм и русофобия: Юрий Поляков правдиво о литераторах
7 января, 12:30
Рыболовецкая артель "ИНЯ" остановит производство продукции в Хабаровском крае
7 января, 11:00
7 января мероприятия пройдут для жителей и гостей Хабаровска на площади им. Ленина
7 января, 10:00
Отказаться невозможно: рёбра на жару без лишней суеты
7 января, 09:30

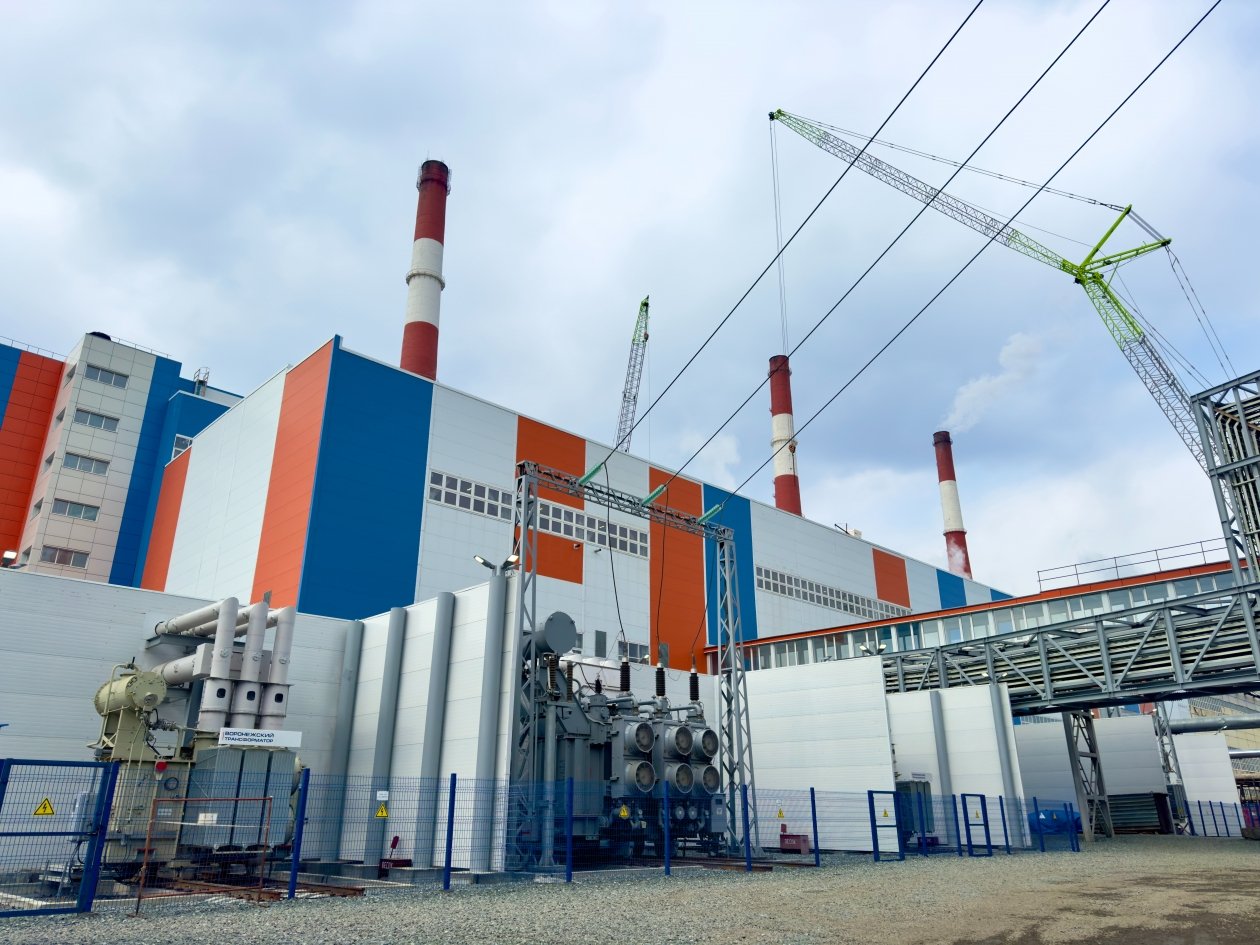

Энергоблок мощностью 120 МВт введен в работу на модернизируемой Владивостокской ТЭЦ-2

Установленная электрическая мощность станции увеличилась до 559 МВт
24 декабря 2025, 19:05 Общество
Второй этап реконструкции Владивостокской ТЭЦ-2 предоставлены пресс-службой АО "ДГК"
Второй этап реконструкции Владивостокской ТЭЦ-2
Фото: предоставлены пресс-службой АО "ДГК"
Нашли опечатку?
Ctrl+Enter

PrimaMedia, 24 декабря 2025. На Владивостокской ТЭЦ-2 (входит в Группу РусГидро), основном источнике электрической и тепловой энергии столицы Дальневосточного федерального округа, завершен второй этап модернизации — введено в работу новое генерирующее оборудование мощностью 120 МВт и 190 Гкал/ч. Общая установленная мощность станции с началом работы нового энергоблока возросла с 537 МВт до 559 МВт, тепловая — с 1063 Гкал/ч до 1093 Гкал/ч, сообщает пресс-служба ПАО "РусГидро".

Работы по второму этапу модернизации начались в апреле 2024 года. За это время заменили паротурбинную установку №2 на более мощную, вместо двух старых котлоагрегатов смонтировали один новый повышенной паропроизводительности, обновили строительные конструкции котельного и турбинного отделений, главного корпуса, а также вспомогательные и электротехнические системы. Все использованное оборудование произведено российскими предприятиями.

Проект модернизации Владивостокской ТЭЦ-2 включает замену трех турбоагрегатов и установку трех новых котлоагрегатов взамен устаревших шести, отработавших более 40 лет. Работы по обновлению станции стартовали в 2021 году и разделены на три этапа. Первый успешно завершен в феврале 2024 года. Тогда был введен в эксплуатацию обновленный турбоагрегат №1 мощностью 120 МВт и котлоагрегат мощностью 190 Гкал/ч (540 т/ч). Полностью закончить модернизацию энергообъекта планируется в конце 2027 года. Итоговая электрическая мощность станции возрастёт с 497 МВт до 574 МВт (+77 МВт), тепловая — с 1051 до 1115 Гкал/ч (+64 Гкал/ч).

Модернизация Владивостокской ТЭЦ-2 — один из шести приоритетных проектов РусГидро по развитию тепловой электроэнергетики Дальнего Востока. План их реализации утвержден Правительством РФ и направлен на снижение энергодефицита в объединенной энергосистеме ДФО, обеспечение растущих нагрузок электропотребления и создание условий для развития региона. Общая электрическая мощность этих энергообъектов составит 2,1 ГВт, тепловая мощность — более 2500 Гкал/ч.
